14 мая 2026

СНТ «Хуторок» — устройство водоотводной канавы 48 метров

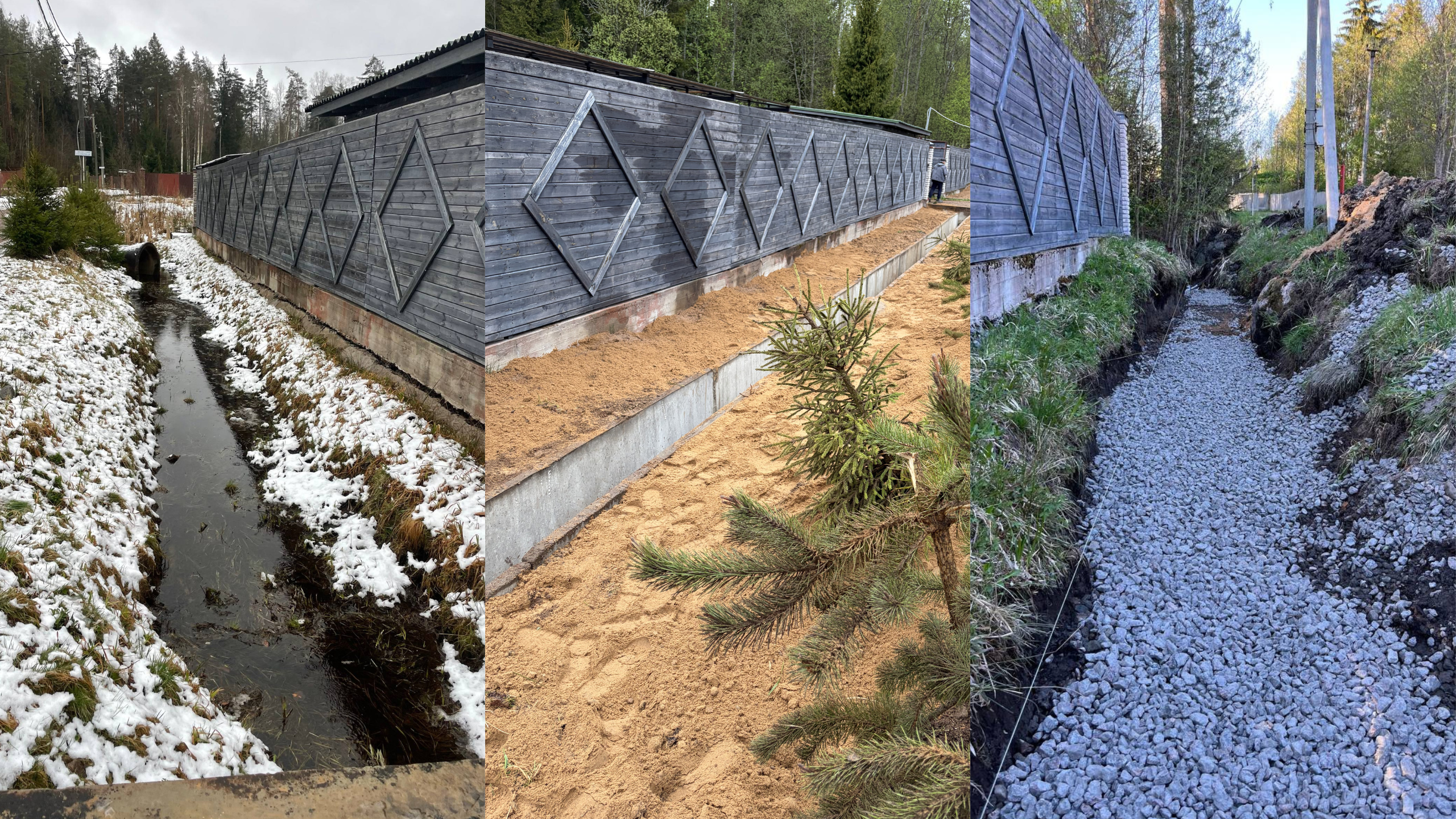

В СНТ «Хуторок» выполнены работы по устройству водоотводной канавы общей протяжённостью 48 метров с монтажом железобетонных лотков 300.60.90. Основная задача проекта — организация стабильного отвода поверхностных и грунтовых вод с сохранением проектного уклона по всей длине линии.

На первом этапе произведена откачка воды из существующей канавы и подготовка основания под дальнейший монтаж. После подготовки выполнена укладка геотекстиля для разделения слоёв основания и предотвращения просадки конструкции в процессе эксплуатации.

Далее сформирован проектный уклон канавы с контролем высотных отметок по всей протяжённости участка. После подготовки основания выполнен монтаж железобетонных лотков 300.60.90 с выравниванием и стыковкой элементов в единую линию.

По завершении монтажа произведена обратная засыпка и фиксация конструкции для обеспечения устойчивости и сохранения геометрии канавы.

Срок выполнения работ составил 2 дня 🚜
Стоимость работ с учётом материалов — 550 000 ₽
